Trujillo: obra de alcantarillado en la avenida España tiene deficiencias y riesgos de atraso, según Contraloría

Según ente de control, en el proyecto se advierte problemas técnicos, duplicidad de trabajos y posibles perjuicios económicos al Estado.

La Contraloría General de la República (CGR) evidenció varias situaciones adversas en la obra de construcción de la red de alcantarillado y conexiones domiciliarias que ejecuta la empresa del Servicio de Agua Potable y Alcantarillado de La Libertad (Sedalib S.A.) en 27 cuadras de la avenida España, una de las principales vías de la ciudad de Trujillo.

El expediente técnico fue aprobado con incongruencias entre los planos, memoria descriptiva y metrados. Por ejemplo, los planos de la red de alcantarillado consignados en el expediente no coinciden con la memoria descriptiva ni con las bases del procedimiento de selección del contratista. Asimismo, durante la visita de control a la obra se constató la ejecución de partidas de corte, rotura y eliminación de la carpeta asfáltica en tramos que no correspondían.

Prevenidos ante El Niño Perú

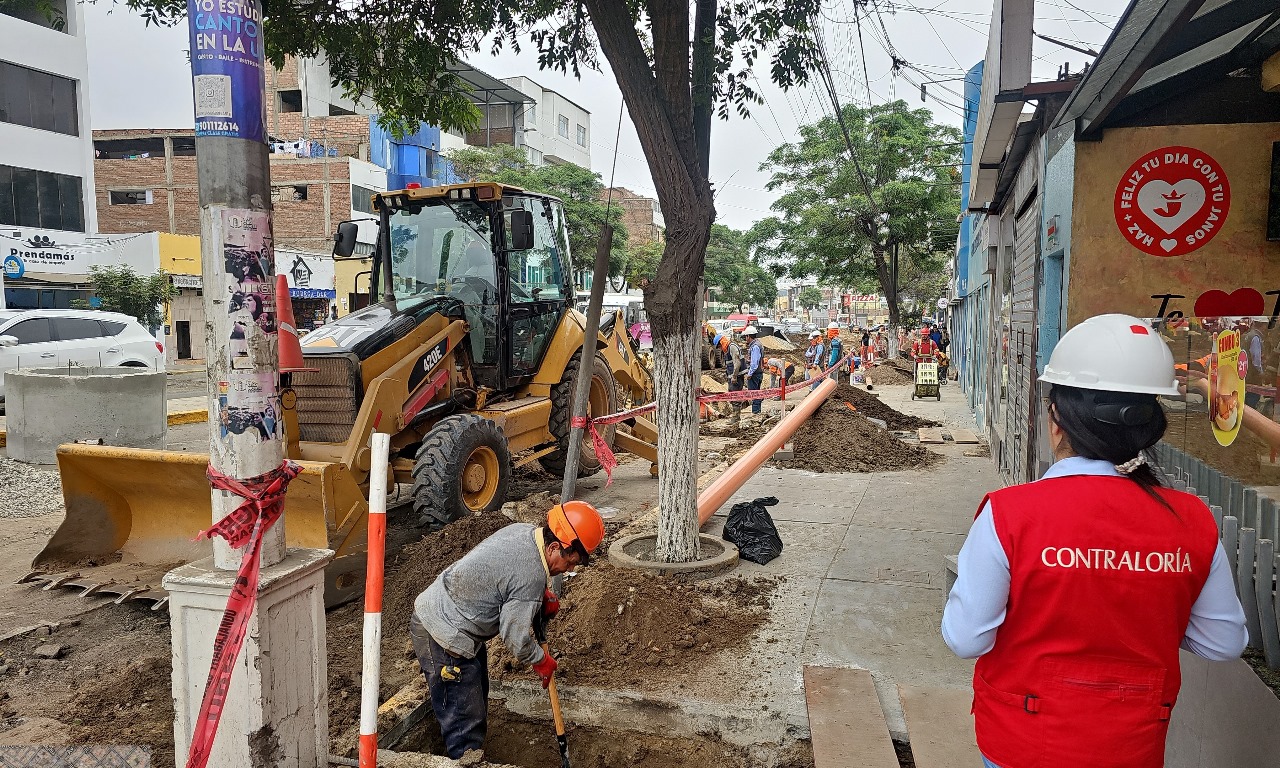

Hay algunas partes de la obra que realiza Sedalib con retrasos, según la Contraloría. Foto: CGR

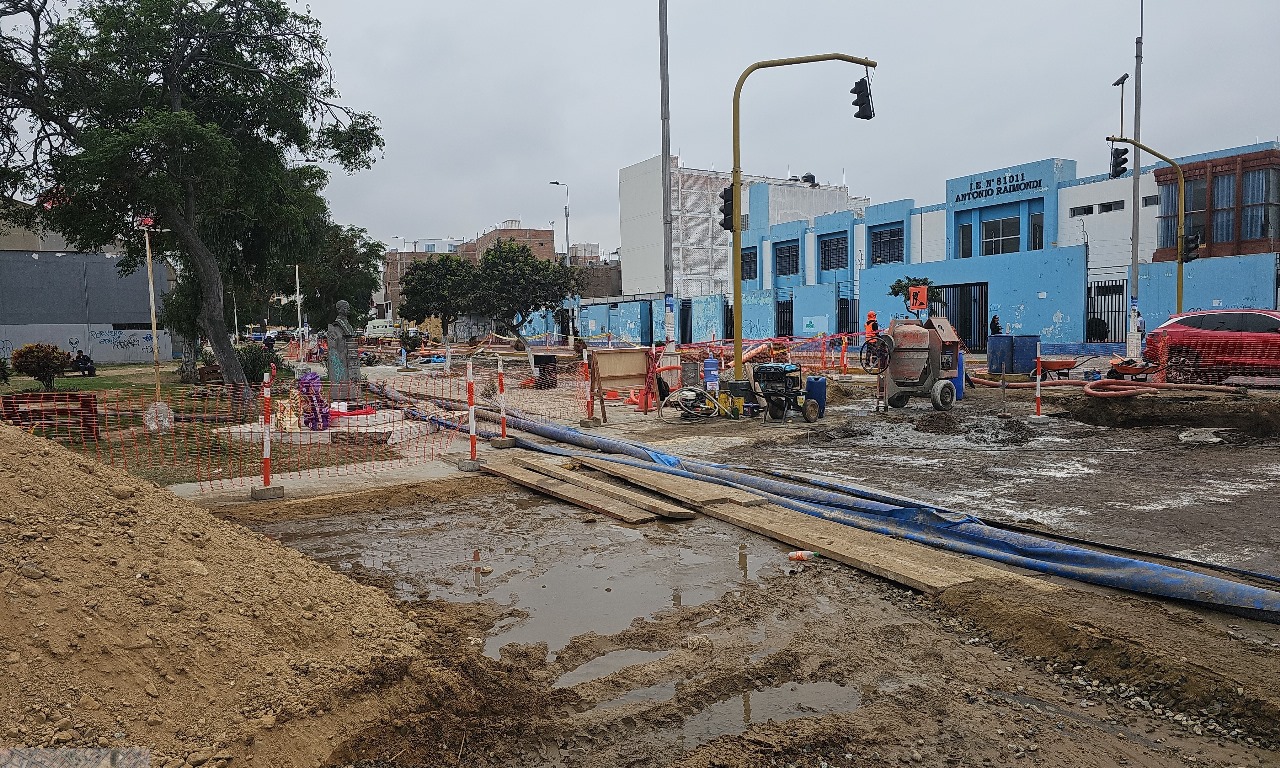

Se detectó que algunos tramos debieron concluir a más tardar el 24 de junio, pero no se ejecutaron conforme a lo programado. Al 27 de junio, solo se había avanzado un 10 %, en promedio, lo que podría generar retrasos en la culminación de toda la obra y, en consecuencia, que la población no cuente de manera oportuna con los servicios de alcantarillado previstos.

Además, se evidenciaron partidas ejecutadas y valorizadas que no cumplen con lo establecido en el expediente técnico ni con la normativa vigente, lo que podría afectar la calidad y vida útil de la obra, el pago de partidas no ejecutadas en su totalidad y perjuicio económico por la no aplicación de penalidades.

El incumplimiento de las especificaciones técnicas en una de las partidas, por ejemplo, podría provocar futuros cortes de fluido eléctrico, telefónico y/o fugas de gas. A su vez, el deficiente control de las aguas servidas durante la ejecución de los trabajos estaría perjudicando la excavación de zanjas, encofrado de buzones, relleno compactado en zanja y la carpeta asfáltica existente, además de generar contaminación ambiental que pondría en riesgo la salud pública.
